Спосіб спорудження металевого арочного прогінної будови моста
Формула / Реферат

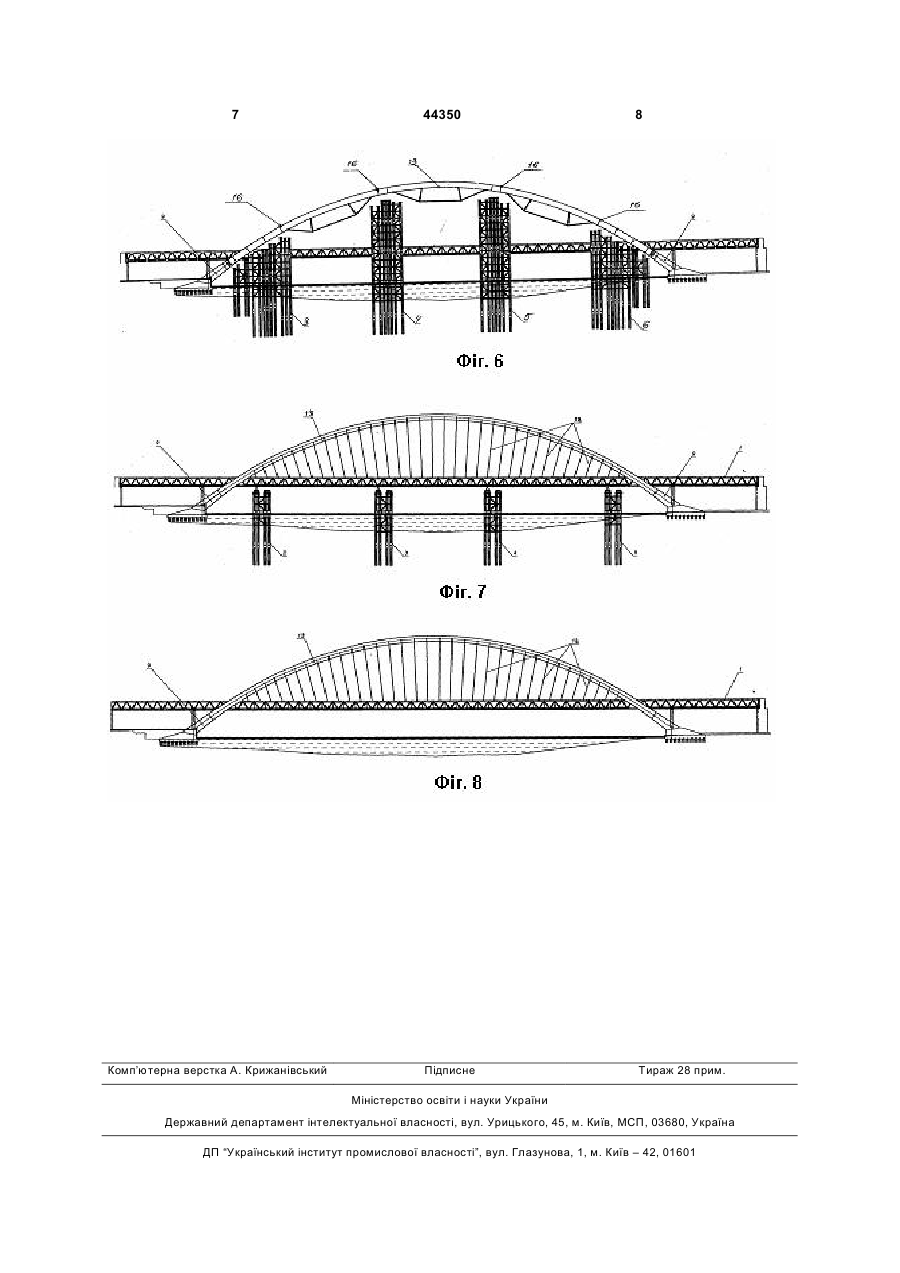

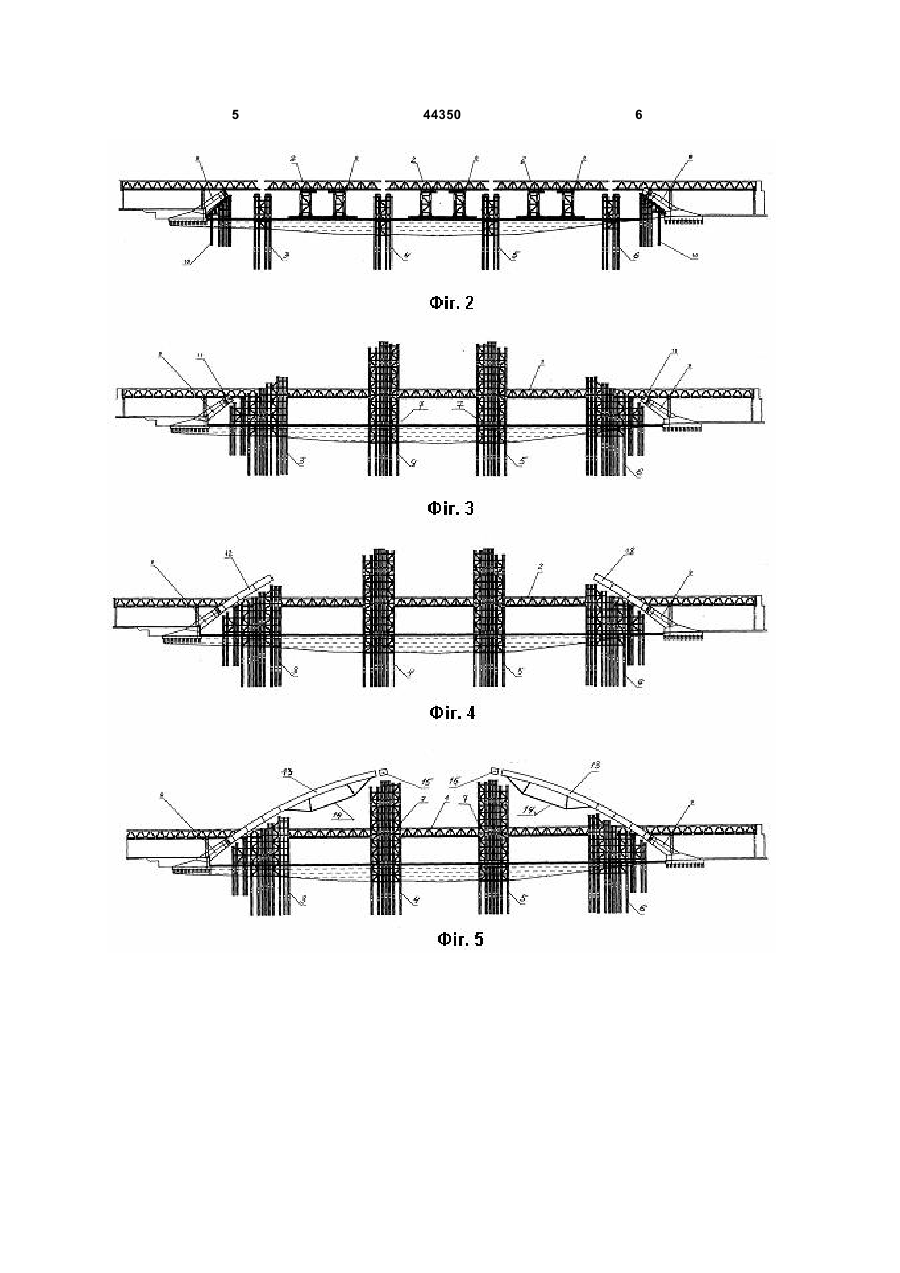

Спосіб спорудження металевого арочного прогінної будови моста, що включає спорудження монтажних опор, монтаж звідної будови з арочних секцій з замиканням в єдину систему, який відрізняється тим, що збирання берегових секцій балки жорсткості здійснюють на помостах, а руслових - на складальному стапелі, зібрані руслові секції балки жорсткості за допомогою викатного пірсу перевантажують на плавучу опору і буксирують у створ моста, опирають їх на монтажні опори, потім об'єднують берегові і руслові секції балки жорсткості в нерозрізну систему, проводять нарощування монтажних опор на повну висоту для можливості монтажу блоків арки, здійснюють монтаж арки, для чого спочатку на залізобетонних консольних частинах арки монтують шарнірні блоки, а також кореневі ділянки арки, а потім проводять посекційний монтаж арки шляхом подачі секцій, збираних на складальному стапелі на березі, за допомогою плавсистем під монтаж, при цьому секції на стадії монтажу оснащують шпренгелями і здійснюють монтаж надопорних блоків арки, монтаж секцій проводять з опиранням на монтажні опори, після установки всіх секцій проводять зварку стиків арки і її замикання по двошарнірній схемі з подальшим розкружалюванням на тимчасових опорах, проводять заглушку і омонолічення монтажних шарнірів арки і монтаж підвісок, розкружалювання балки жорсткості на монтажних опорах і частковий демонтаж монтажних опор і всіх тимчасових конструкцій.
Текст
Спосіб спорудження металевого арочного прогінної будови моста, що включає спорудження монтажних опор, монтаж звідної будови з арочних секцій з замиканням в єдину систему, який відрізняється тим, що збирання берегових секцій балки жорсткості здійснюють на помостах, а руслових на складальному стапелі, зібрані руслові секції балки жорсткості за допомогою викатного пірсу перевантажують на плавучу опору і буксирують у створ моста, опирають їх на монтажні опори, потім об'єднують берегові і руслові секції балки жорсткості в нерозрізну систему, проводять нарощуван 3 опор на повну висоту для можливості монтажу блоків арки, здійснюють монтаж арки, для чого спочатку на залізобетонних консольних частинах арки монтують шарнірні блоки, а також кореневі ділянки арки, а потім проводять посекційний монтаж арки шляхом подачі секцій, збираних на складальному стапелі на березі, за допомогою плавсистем під монтаж, при цьому секції на стадії монтажу оснащують шпренгелями і здійснюють монтаж надопорних блоків арки, монтаж секцій проводять з обпиранням на монтажні опори, після установки всіх секцій проводять зварку стиків арки і її замикання по двохшарнірній схемі з подальшим розкружалюванням на тимчасових опорах, проводять заглушку і омонолічення монтажних шарнирів арки і монтаж підвісок, розкружалювання балки жорсткості на монтажних опорах і частковий демонтаж монтажних опор і всіх тимчасових конструкцій. Суть корисної моделі пояснюють креслення Фіг.1-8, де на Фіг.1 - показаний монтаж берегових секцій балки жорсткості і спорудження монтажних опор; на Фіг.2 - монтаж секцій балки жорсткості за допомогою плавсистеми та спорудження залізобетонних дільниць арки; на Фіг.3 - об'єднання секцій балки жорсткості в нерозрізну систему, нарощування монтажних опор на повну висоту та монтаж шарнірних блоків арки; на Фіг.4 - монтаж кореневих дільниць арки стріловими кранами; на Фіг.5 - монтаж секцій арки зі штренгелями плавучим краном та монтаж надопорних блоків арки на центральних опорах стріловими кранами з балки жорсткості; на Фіг.6 - монтаж центральних секцій арки зі штренгелями плавучим краном, розкружалювання арки та монтаж в'язів між арками за допомогою стрілових кранів; на Фіг.7 - монтаж підвісок, розкружалювання балки жорсткості і частковий демонтаж плавучих опор; на Фіг.8 - демонтаж всіх тимчасових конструкцій. 44350 4 Спосіб здійснюю наступним чином. Балка жорсткості збирають посекційно. Берегові секції 1 балки жорсткості збирають на помостах, влаштованих на обох берегах реки по осі моста. Збирання проводять, наприклад козловимими кранами КС 3550 17, які переміщуються по естакаді 19. Одночасно у руслі річки споруджують монтажні опори 3, 4, 5, 6 для наступного обпирання на них руслових секцій балки жорсткості 2 (Фіг.1). Руслові секції 2 балки жорсткості збирають на складальному стапелі, влаштованому на будівельному майданчику поблизу від осі моста. Зібрані руслові секції 2 балки жорсткості за допомогою викатного пірса перегружають на плавучу опору 8 і буксирують в створ моста, потім опирають їх на монтажні опори 3-6 (Фіг.2). Секції балки жорсткості, берегові 1 та руслові 2, після встановлення їх у проектне положення, об’єднані в нерозрізну систему (Фіг.3). Далі проводять нарощування 7 монтажних опор на повну висоту для можливості монтажу блоків арки (Фіг.3). На залізобетонних консольних частинах арки 9 монтують шарнірні блоки 11 стріловими кранами, встановленими на балці жорсткості, а також кореневі ділянки арки 12 (Фіг.3, 4). Подальший монтаж арки здійснюють посекційно: секції 13, збирані на складальному стапелі на березі, за допомогою плавсистем подають під монтаж (Фіг.5). Секції 13 на стадії монтажу оснащують шпренгелями 14. Монтаж секцій здійснюють, наприклад плавучим краном LK - 680 з обпиранням на монтажні опори (Фіг.5). Перед монтажем центральної секції арки і здійснюють монтаж надопорних блоків арки 15 стріловими кранами, встановленими на балці жорсткості (Фіг.5). Після установки всіх секцій проводять зварку стиків 16 арки і її замикання по двошарнірній схемі з подальшим розкружалюванням на тимчасових опорах (Фіг.6), проводять заглушку і омонолічення монтажних шарнірів арки і монтаж підвісок 18. Після монтажу підвісок 18 проводять розкружалювання балки жорсткості 1 на монтажних опорах і частковий демонтаж монтажних опор 3-6 (Фіг.7). По закінченню монтажних робіт проводять демонтаж всіх тимчасових конструкцій (Фіг.8). 5 44350 6 7 Комп’ютерна верстка А. Крижанівський 44350 8 Підписне Тираж 28 прим. Міністерство освіти і науки України Державний департамент інтелектуальної власності, вул. Урицького, 45, м. Київ, МСП, 03680, Україна ДП “Український інститут промислової власності”, вул. Глазунова, 1, м. Київ – 42, 01601
ДивитисяДодаткова інформація
Назва патенту англійськоюMethod for construction of metal arch span of a bridge
Автори англійськоюMakhovskyi Ruslan Serhiiovych
Назва патенту російськоюСпособ сооружения металлического арочного пролетного строения моста
Автори російськоюМаховский Руслан Сергеевич
МПК / Мітки
МПК: E01D 21/00
Мітки: спорудження, прогінної, спосіб, арочного, металевого, будови, моста
